RELAZIONE SULLO STATO DI AVANZAMENTO DEI LAVORI – MAGGIO 2025
12 Giugno 2025

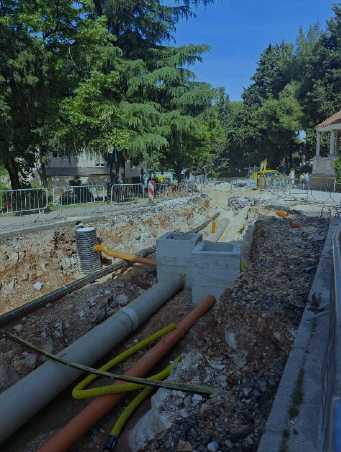

Nel mese di maggio 2025, i lavori per la costruzione del collettore fognario in via Carducci sono in fase di completamento, con il 95% delle attività pianificate già completate.

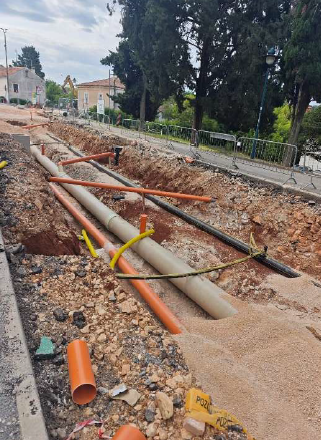

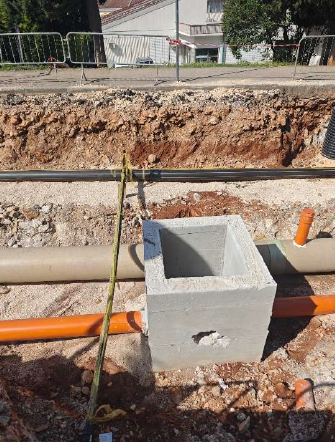

Fino ad ora, sono stati scavati complessivamente 783,08 m³ di canali, installati 15 pozzetti e realizzati 22 allacciamenti domestici. La lunghezza totale delle tubazioni installate è di 502,42 metri.

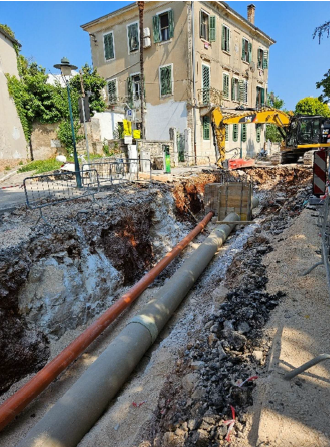

Nel mese di maggio, i lavori hanno incluso l’installazione di ulteriori 96,57 metri di tubazioni con un diametro di DN 250 mm sul collettore FK-2. È stata inoltre ricostruita una parte del collettore FK-1 in via degli Agricoltori e via Domenico Pergolis, dove è stata sostituita una tubazione in calcestruzzo usurata lunga 39 metri.
Sono stati realizzati nuovi allacciamenti per la Casa per anziani in via D. Pergolis e per gli edifici circostanti, come scuole, locali residenziali e commerciali, creando così condizioni di qualità per la funzionalità a lungo termine del sistema.
I lavori stanno per concludersi, mentre la regolamentazione temporanea del traffico rimarrà in vigore fino al completamento totale dell’opera.
Attualmente sono in corso i lavori di finitura: preparazione per l’asfaltatura, spostamento degli impianti elettrici, ampliamento del percorso pedonale e posa della pavimentazione in pietra.
