RAPPORTO SETTIMANALE DEI LAVORI AL’IMPIANTO DI DEPURAZIONE DELE ACQUE REFLUE CUVI

11 Febbraio 2022

Nel periodo dal 07/02 al 11/02/ 2022 al futuro Impianto di depurazione delle acque reflue Cuvi i lavori si sono svolti in diversi punti.

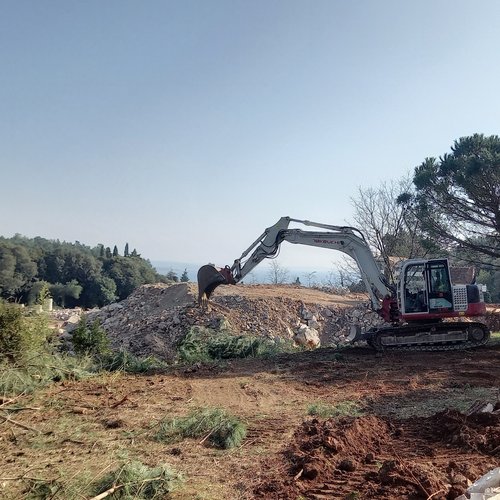

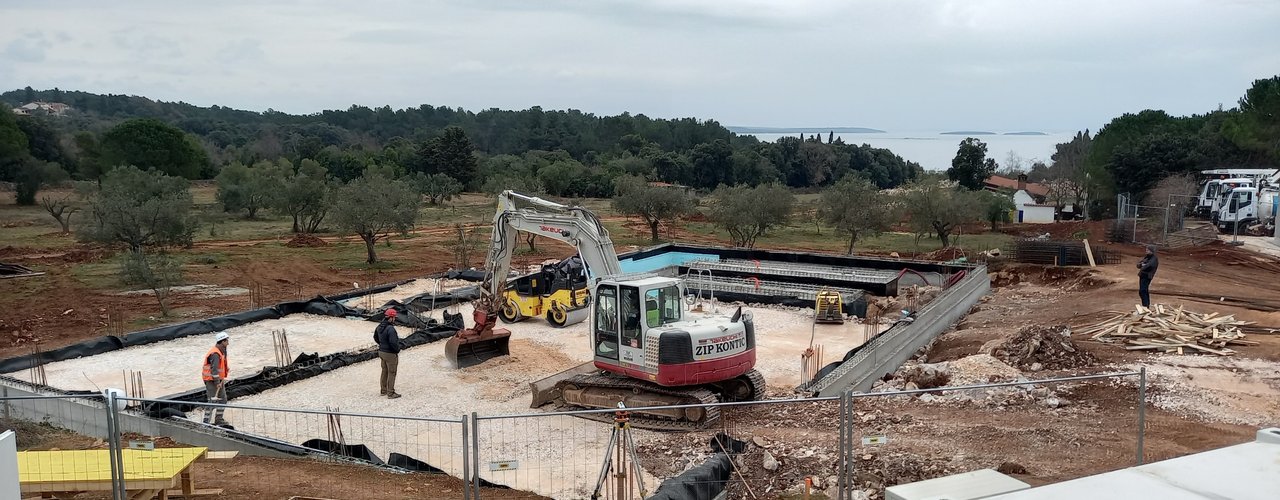

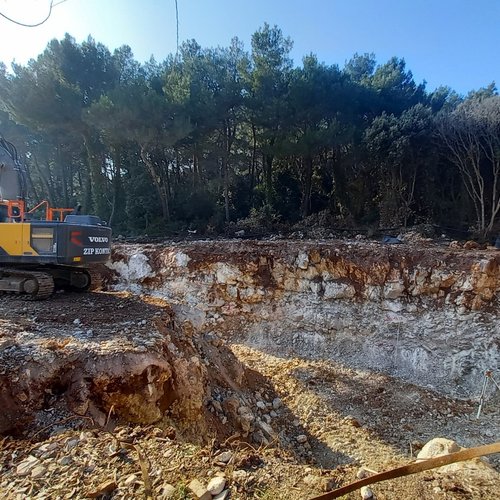

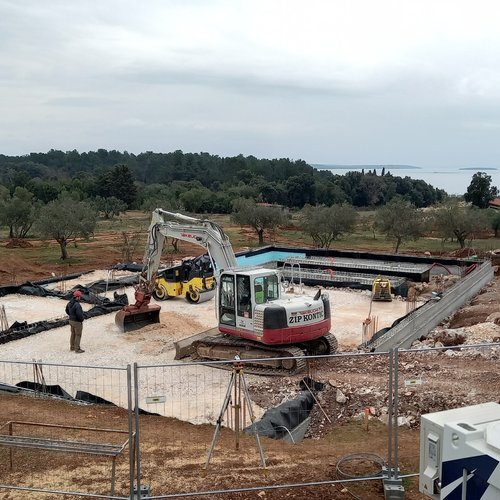

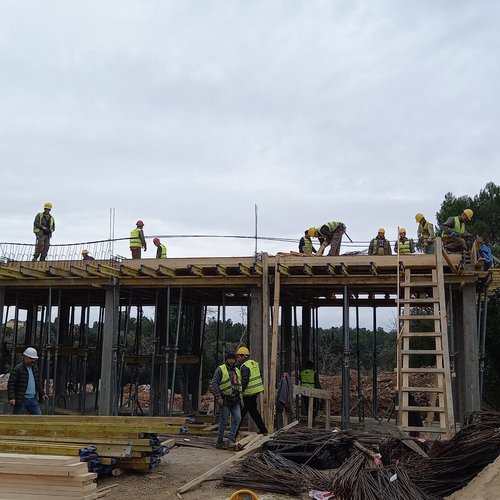

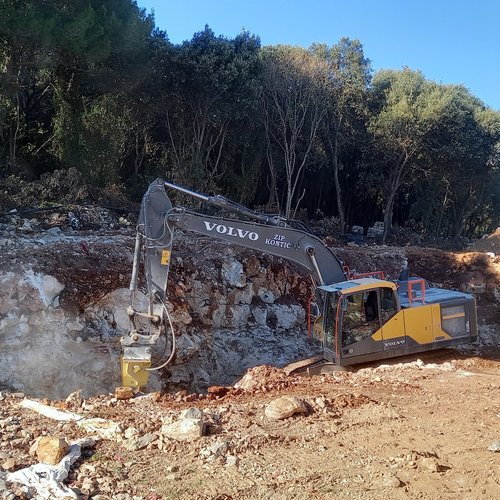

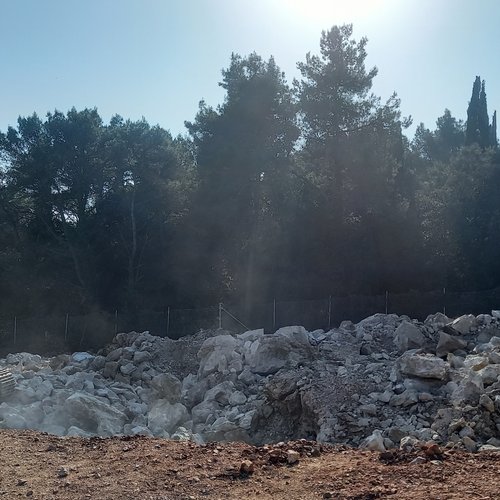

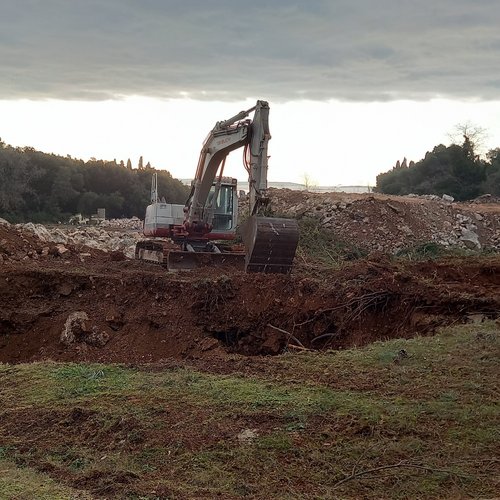

Al garage per i veicoli pesanti è in corso l’installazione della base della fognatura e l’impermeabilizzazione delle fondazioni, la compattazione del terreno e la preparazione del punto zero. Sono stati effettuati i lavori di scavo per il futuro pretrattamento meccanico e i bacini di fitodepurazione,  nonché la preparazione del terreno per i lavori al futuro edificio amministrativo. Inoltre, sono stati effettuati i lavori in cemento armato alla piattaforma superiore della sala di controllo.

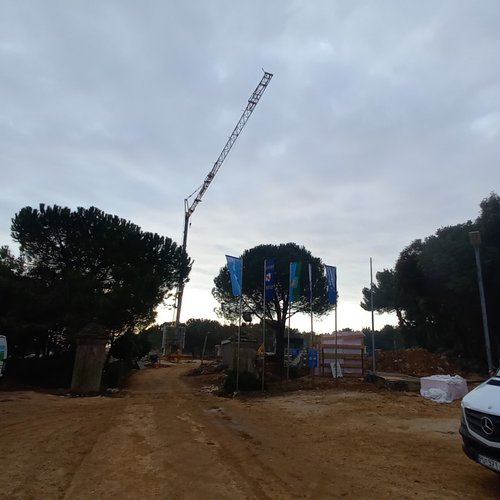

Durante questa settimana al cantiere operava 21 operaio edile (posatori, carpentieri), 5 addetti all’impermeabilizzazione, 3 macchinisti, 1 addetto al rullo compressore, 2 addetti all’escavatore, 1 addetto alla terna e 4 addetti ai camion. È arrivata anche la gru a braccio per il sollevamento dei materiali.

Galeria

Indirizzo

Depurazione Acque Rovinj - Rovigno s.r.l.
Via Cittanova 1
52210, Rovinj - Rovigno

Orario di lavoro

Ponedjeljak - Petak 7:00 do 15:00


Certificati ISO

ISO9001
