IDAR CUVI E IMPIANTO PER L’ESSICAZIONE SOLARE DEI FANGHI – LAVORI IN CORSO
28 Novembre 2022

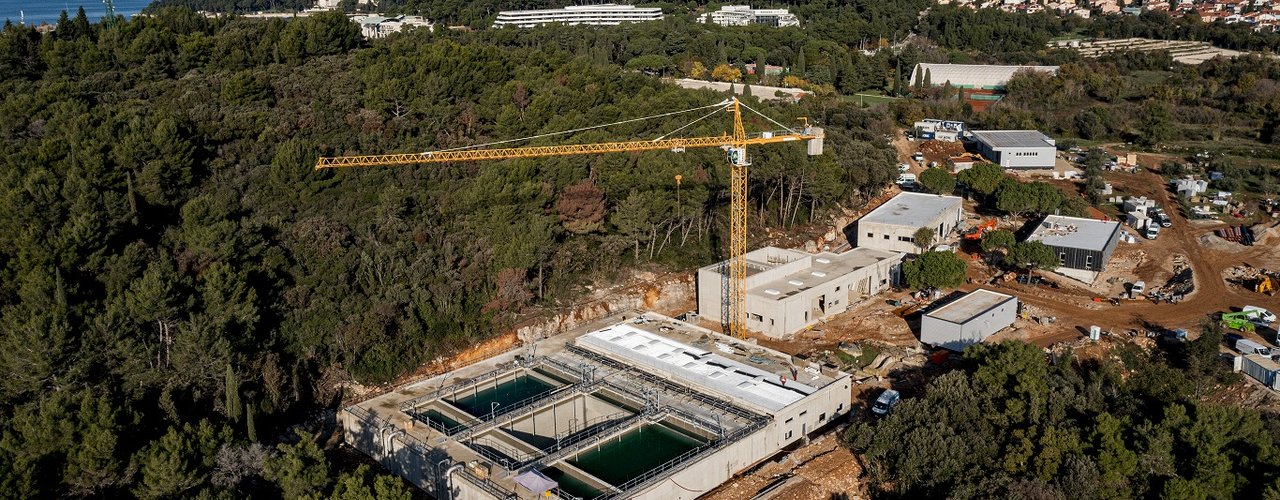

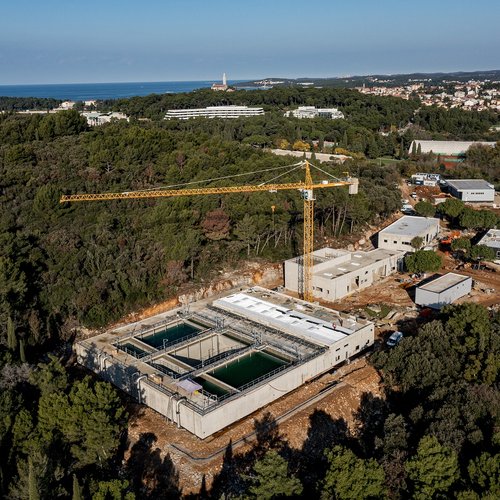

La scorsa settimana (21/11-25/11) all’IDAR Cuvi sono stati portati a termine gli interventi edilizi sulle strutture di tutti i fabbricati.

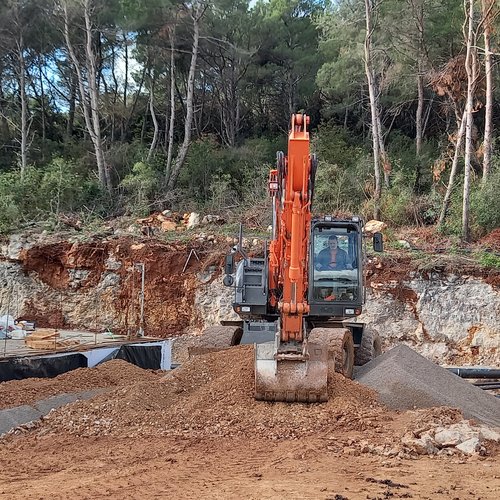

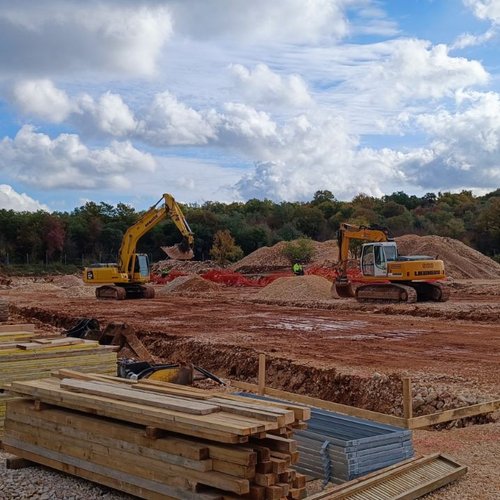

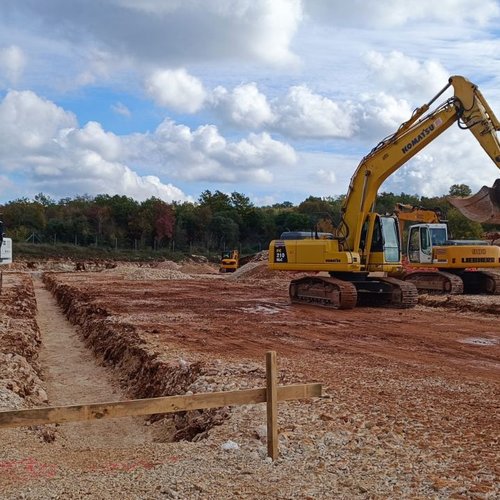

Al garage per i veicoli pesanti al momento è in corso la posa in opera delle piastrelle in ceramica e dell'impermeabilizzante interno, mentre davanti al fabbricato sono in corso il lavori di scavo e la preparazione delle fondamenta per gli impianti.

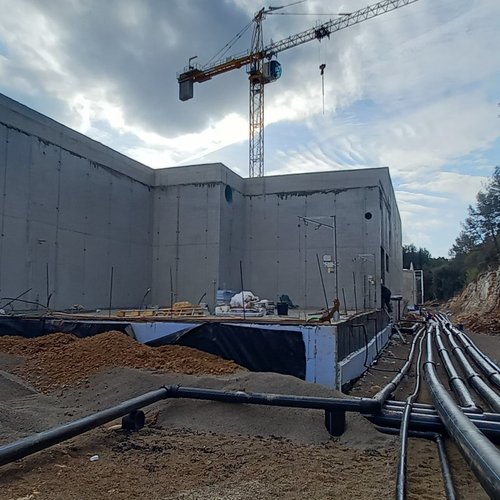

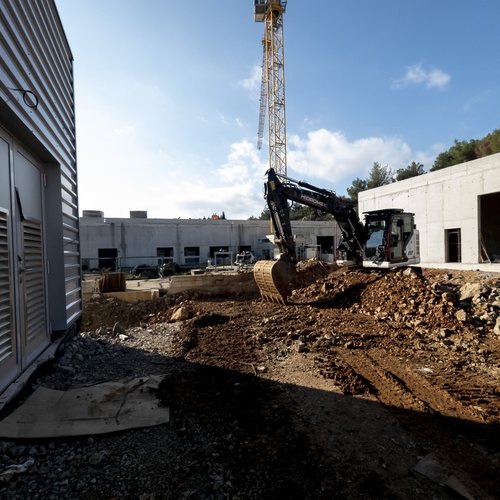

Tra il pretrattamento meccanico e l’impianto di equalizzazione è in corso la preparazione per le fondamenta e il montaggio degli impianti, mentre all’edificio dell’impianto di equalizzazione si sta applicando il primer e si stanno verniciando le pareti.

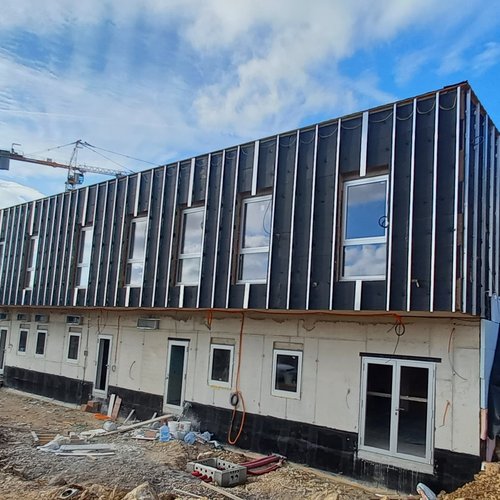

Alla struttura dei bacini di fitodepurazione si stanno montando gli infissi in alluminio e posando gli strati del tetto piano (isolamento termico e impermeabilizzante), mentre alla stazione di controllo sono in corso i lavori elettrici.

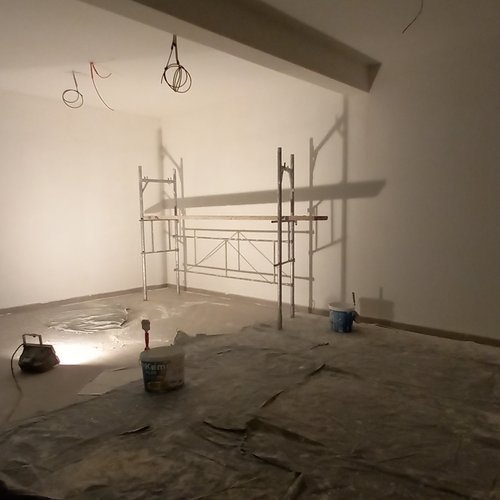

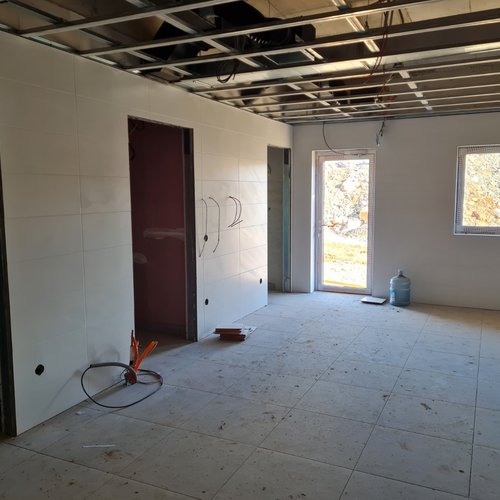

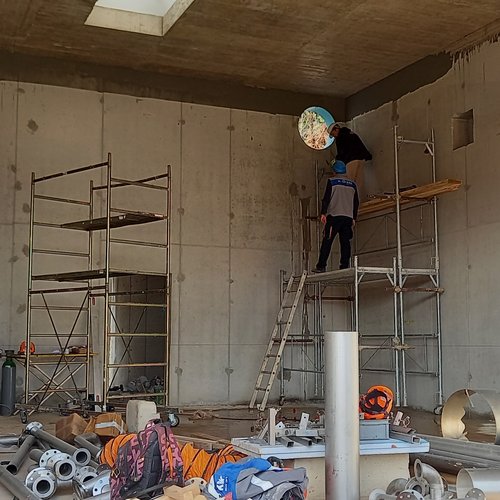

Al futuro edificio amministrativo è in corso la posa in opera delle piastrelle, la verniciatura delle pareti e l’installazione degli impianti elettrici, idrici e comunali.

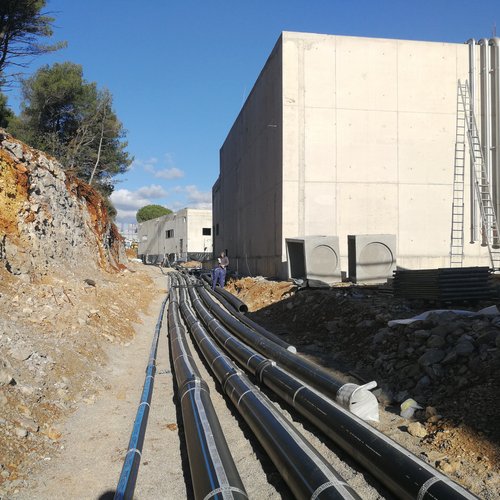

Martedì 29/11 si sta collegando l’energia elettrica alla stazione di trasformazione e in seguito verranno fatte le prove preliminari per avviare il 01/12 il collaudo dell’Impianto di depurazione delle acque reflue – IDAR Cuvi.
Sono inoltre in corso i lavori all’Impianto per l’essicazione solare dei fanghi a Laco Vidotto dove si sta preparando la cassaforma per il calcestruzzo da sotto-fondazione.
